鸿坤锅炉房并网成功——63万平方米的面积实现清洁供热

2024/12/10 9:51:35

为实现清洁热源替代传统燃煤锅炉供热,12月5日上午,鸿坤锅炉房整体接入京能长输供热管网投运工作正式开始。


鸿坤锅炉房于2009年开始运行,为燃煤锅炉,该锅炉房承载供热面积约63万平方米,供热区域共有7个热力站。12月4日,辛家营分公司就开始为并网工作做出了准备,提前完成鸿德学院内DN500主线注水、巡线检查工作及DN350联通管的预制工作。

本次并网工作时间紧、任务重,为确保并网投运工作顺利有序进行,特成立了投运领导小组、指挥调度组、工作协调组、技术支持组、运行组、后勤保障组、客服组等9个小组,并确定了供热运行操作方案。

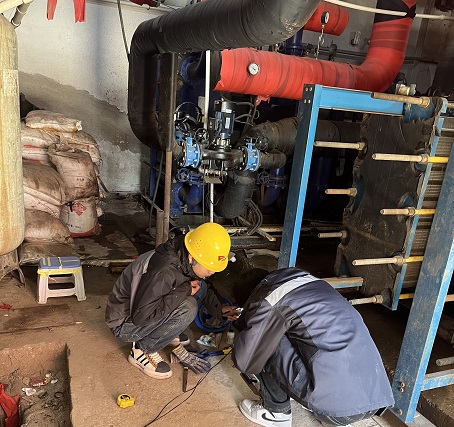

5日早七点前工作人员便完成了锅炉房停运泄水工作,为锅炉房内集水器下端加装DN350联通管道施工提前做好了准备。上午十点,7个热力站的调网人员也全部到位,待一次网注水后进行调网工作。13点,前期准备工作就绪,根据总指挥下达的操作指令,检修组缓慢开启一次网DN350回水阀门,随后根据运行组汇报的运行工况逐步开启一次网DN400回水阀门,直至所有阀门全部开启。“各热力站开始报送温度数据。”调度员罗志如用对讲机下达指令,并把各站点的温度数值认真填写在《压力、流量数据表》上,根据参数与分公司调度室、中继泵站联系及时调整流量,并不时用对讲机发送出一条条指令。


在临时指挥点,总指挥丁诚斌、副总指挥章刚龙、投运领导小组成员郑红飞认真聆听对讲机中各热力站传来的温度数据,对阀门的开启关闭程度、供回水压力做着精准地计算,对可能产生的问题做出提前研判,并对数据提出调整意见。19时,7个热力站已全部完成调网,二次网温度均处于正常值范围,热能顺利输送到用户家中,并得到用户信息反馈。通过近十个小时间的共同努力,并网工作顺利完成并取得圆满成功,鸿坤锅炉房并入我公司清洁能源供热系统。

为了完成本次并网任务,分公司从各岗位组织抽调共计39名员工参加本次并网工作,抽调人员皆为各运营所运行副所长及各部门技术骨干,配合施工的保驾护航单位也派出了近十人的专业技术队伍。截至发稿前并网供热区域供回水温度已满足热量需求、压力稳定、流量均衡,达到并网预期目标。


  • 公司概况
  • 企业介绍
  • 发展历程
  • 领导班子
  • 组织机构
  • 新闻中心
  • 市政务要闻
  • ios开云手机教程
  • Ky体育app网页版
  • kaiyun官方网站体育
  • ios开云手机教程
  • 开yun体育官方平台平台
  • ky体育sports
  • 企业文化
  • 企业理念
  • 职工文苑
  • ios开云手机
  • 企业荣誉
  • 版权所有2022 Kaiyun(中国)开云·官方网站     蒙ICP备17004749号-2     友情连接:呼和浩特市国有资产监督管理委员会
    Baidu
    map
